쾌적한 친환경 대체에너지를 개발하는 전문기업 (주)넥스트에너지코리아입니다.

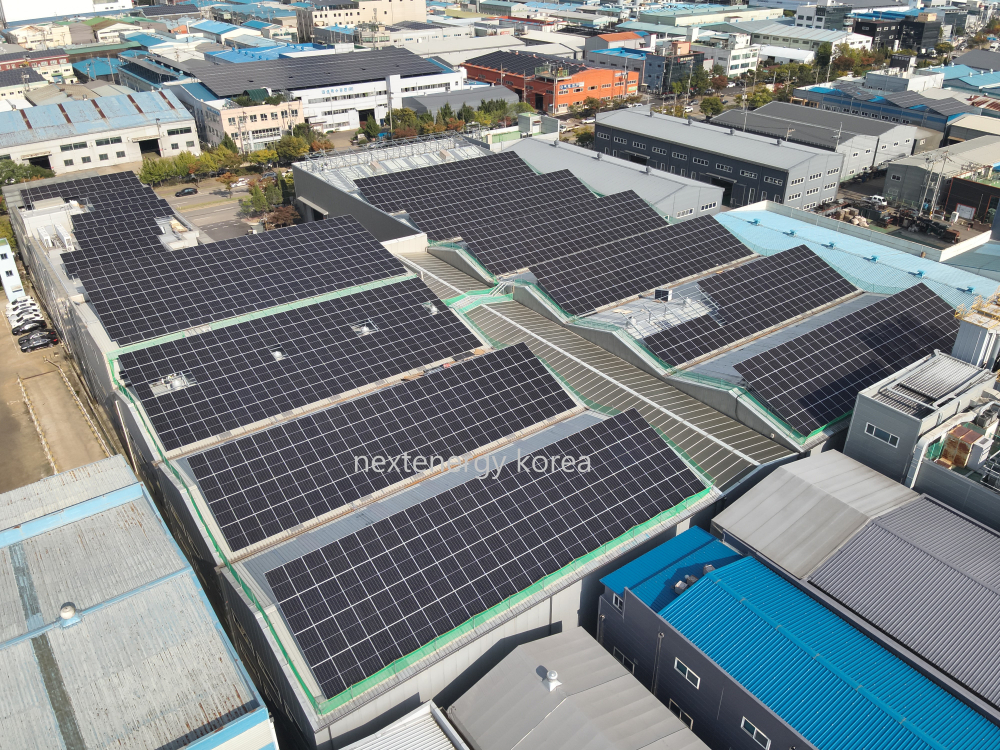

RPS발전사업 진행중인 시화공단 소재지내 태양광 설치 현장 입니다.
설치 총 설비 용량 1758kWh 중 1차 공사 1000KWh 설치중 현장입니다.

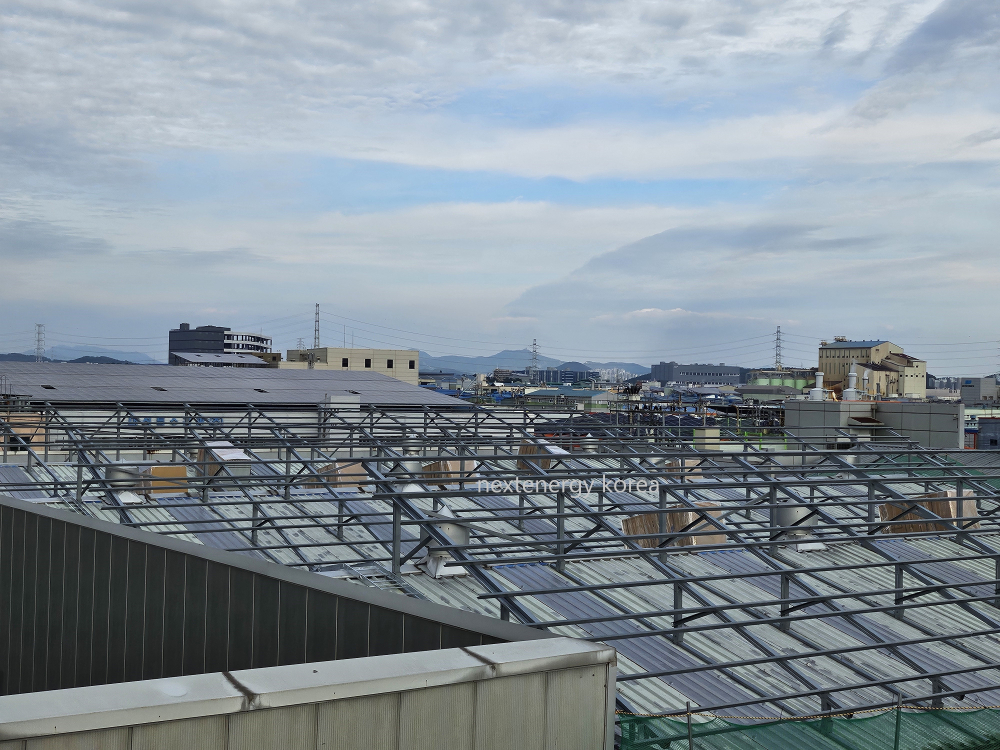

구조물 공사전 기존 채광창 (썬라이트) 과 노후 지붕 부분은 교체 수리후 진행중 입니다
태양광 모듈은 중국 트리나 725W / 1379장 으로 1공장 부터 설치중 입니다.
조금더 일찍 착공 할 수 있었으나 요즘 한전의 기술검토가 3~4개월씩 지연되면서 전체적으로
준공시 까지 시간이 넘 오래 걸리는 중입니다. ( 한전 기술검토 업무 개선 필요)

9개동이 하나로 이어진 대형 공장 으로서 지붕 경사면이 많아 구조물 설치가 쉽지 않은 현장입니다.
최근 기술발전으로 태양광 모듈 효율이 높아지면서 모듈 사이즈가 커저 운반 조립에 시간이 많이
드는건 사실입니다.
모듈의 기술발전으로 동일면적 대비 종전보다 30%~40% 이상 설비 용량이 증가되고 있는 것은 고객
입장에서는 좋은 현상입니다. 오늘은 여기까지 설명드리고, 추후 진행되는 상황에 따라 추가 포스팅
하겠습니다. 감사합니다
작성일 2025.10.28
